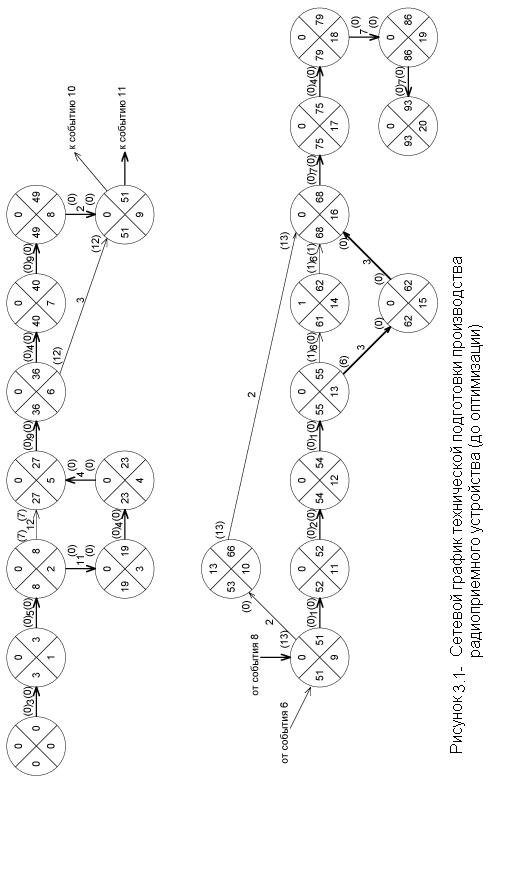

Оптимизация сетевого графика
Таблица 3.10 - Временные характеристики событий
|
Код Работы |
Продолжительность Тij |
Ранний срок наступления события tpj |
Поздний срок наступления события tпj |
Резерв времени события Рj |
Ранний срок наступления события tpi |
Полный резерв времени работы Рпij |
Свободный резерв времени работы Рсij |
|
0-1 |
3 |
3 |
3 |
0 |
0 |
0 |
0 |
|
1-2 |
5 |
8 |
8 |
0 |
3 |
0 |
0 |
|
2-3 |
11 |
19 |
19 |
0 |
8 |
0 |
0 |
|
2-5 |
12 |
27 |
27 |
0 |
8 |
7 |
7 |
|
3-4 |
4 |
23 |
23 |
0 |
19 |
0 |
0 |
|
4-5 |
4 |
27 |
27 |
0 |
23 |
0 |
0 |
|
5-6 |
9 |
36 |
36 |
0 |
27 |
0 |
0 |
|
6-7 |
7 |
40 |
40 |
0 |
36 |
0 |
0 |
|
6-9 |
3 |
51 |
51 |
0 |
36 |
12 |
12 |
|
7-8 |
9 |
49 |
49 |
0 |
40 |
0 |
0 |
|
8-9 |
2 |
51 |
51 |
0 |
49 |
0 |
0 |
|
9-10 |
2 |
53 |
66 |
13 |
51 |
13 |
0 |
|
9-11 |
1 |
52 |
52 |
0 |
51 |
0 |
0 |
|
10-16 |
2 |
68 |
68 |
0 |
53 |
13 |
13 |
|
11-12 |
2 |
54 |
54 |
0 |
52 |
0 |
0 |
|
12-13 |
1 |
55 |
55 |
0 |
54 |
0 |
0 |
|
13-14 |
6 |
61 |
62 |
1 |
55 |
1 |
0 |
|
13-15 |
7 |
62 |
62 |
0 |
55 |
0 |
0 |
|
14-16 |
6 |
68 |
68 |
0 |
61 |
1 |
1 |
|
15-16 |
6 |
68 |
68 |
0 |
62 |
0 |
0 |
|
16-17 |
7 |
75 |
75 |
0 |
68 |
0 |
0 |
|
17-18 |
4 |
79 |
79 |
0 |
75 |
0 |
0 |
|
18-19 |
7 |
86 |
86 |
0 |
79 |
0 |
0 |
|
19-20 |
7 |
93 |
93 |
0 |
86 |
0 |
0 |
